Retenue de Lachal : début de la reconstruction

Depuis la réunion publique du 19 mai dernier, le chantier se déroule comme prévu. Le Glandon étant resté relativement calme jusqu’à présent, le programme initial des différentes étapes du chantier a été respecté avec notamment la mise en service, mi-juillet dernier, du chenal de dérivation du Glandon en rive gauche, sous Valmaure. Avant la saison estivale, et profitant de la fermeture de la RD 927 pour travaux jusqu’à fin juin pratiquement…, ce qui a permis d’éviter les inconvénients de la présence de nombreux camions sur la route, les matériaux excédentaires ont été réemployés sur les zones envisagées : remblaiement des berges en aval de l’ancienne retenue, rive gauche, et création de plateformes pour la commune près de la déchetterie et à Pouchette.

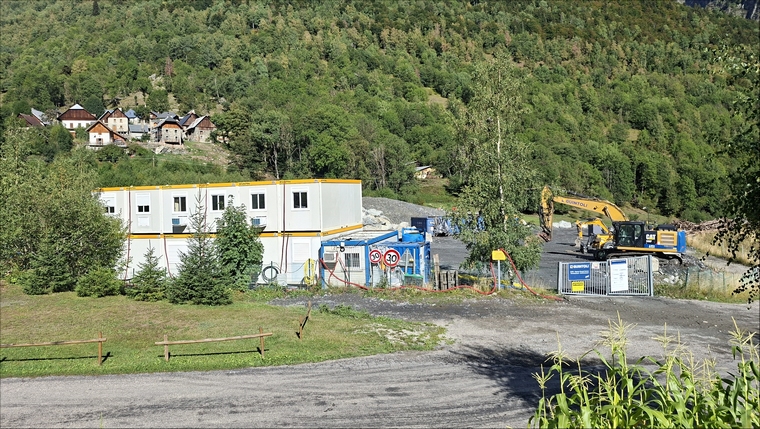

■ La nouvelle base de vie. – (Photo Le Petit Villarin.)

Aujourd’hui, où en est-on ? Alexandre Goncalves, gestionnaire d’actifs hydroélectriques à la Société hydraulique d’études et de missions d’assistance (Shéma) : « Nous avons débuté la phase de reconstruction de la nouvelle prise d’eau avec les terrassements des futurs ouvrages de génie civil ainsi que ceux de la nouvelle portion de conduite forcée en rive gauche. Préalablement aux premières opérations de coulage de béton des radiers prévues fin août 2026 qui vont nécessiter davantage de personnels sur le site, entre 20 et 30 selon les pics d’activité, nous avons augmenté la capacité d’accueil de la base vie en rajoutant un étage de bungalows de chantier. Va suivre l’installation de la grue, environ début septembre 2026, afin de permettre les opérations de coffrages et coulages de béton pour les élévations des murs verticaux, des murs bajoyers, etc. Pour la fin de cette année, et avant la trêve hivernale, l’objectif reste de réaliser le béton de la passe centrale en rivière ainsi que la pose définitive de la conduite forcée en rive gauche. »

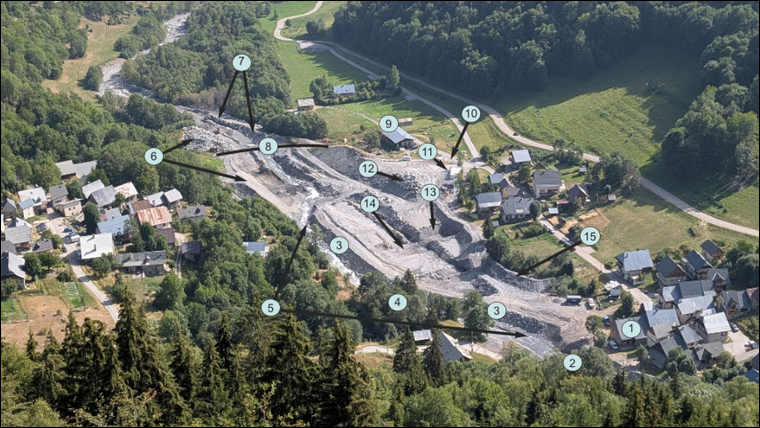

■ Vue d’ensemble du chantier de modification de la retenue de Lachal (4 août 2026). – (Photo Marion Joumond.)

La photographie ci-dessus, prise d’un endroit situé au-dessus de l’ancienne école de Lachal, sur le chemin qui conduit à Montrond, montre les différentes parties du chantier en cours :
1. Maison Bellot-Champignon ;
2. Caché par les arbres : emplacement du pont du Moulin qui va être supprimé ;
3. Enrochement du chenal de dérivation pour protéger les riverains et le personnel sur le chantier d’une lave torrentielle de 300 m3/s. Une fois le Glandon remis dans son lit d’origine, ces enrochements seront réemployés l’an prochain pour la construction du chenal définitif ;
4. Masqué par les arbres : confluent des torrents du Tépey et du Glandon (voir photo de « Une ») ;
5. Chenal provisoire de dérivation du Glandon (voir photo de « Une ») ;
6. Rive gauche du Glandon : stockage temporaire de blocs qui seront réutilisés dans l’enrochement du chenal définitif. Le talus en matériaux plus fins, positionné un peu plus en amont, est quasiment à sa côte définitive. Une petite partie de ces matériaux situés en crête de talus va être enlevée et réemployée dans le remblaiement des ouvrages de génie civil ;
7. Rive droite du Glandon : stockage temporaire de blocs qui seront réutilisés dans l’enrochement du chenal définitif ;
8. Emplacement du barrage de l’ancienne retenue ;
9. Bergerie Bozon ;
10. Entrée du chantier ;
11. Base de vie qui comprend, depuis le 19 août, 12 bungalows, 6 en rez-de-chaussée et 6 en étage ;
12. Stockage temporaire de blocs qui seront utilisés dans l’enrochement du chenal définitif ;
13. Rive droite du Glandon : fondations d’une partie du futur dessableur. Il s’agit également, pour la partie située la plus en rive droite, de la plateforme d’accueil de la grue ;
14. Fondations de la future vanne en rivière de 12 mètres de large ; cet emplacement donne un aperçu du positionnement de l’axe du futur chenal définitif ;
15. Rive droite du Glandon, endiguement provisoire permettant de protéger les habitations situées immédiatement en aval (Sornet, Martin-Cocher, Émieux) au cas où une crue du Glandon contournerait le chenal de dérivation en passant par dessus le pont du Moulin. Une fois le pont communal supprimé, ces merlons ne seront plus nécessaires et ces matériaux seront remis en forme en adoucissant les talus (2027).

_______________________________________________________
■ La photographie de « Une » (confluent des torrents du Tépey et du Glandon) est du Petit Villarin.
